La Contraloría General de la República alertó a la Municipalidad Distrital de Macari sobre riesgos en la ejecución de la obra “Mejoramiento y ampliación del sistema de agua potable y alcantarillado”, que cuenta con una inversión de S/ 6 576 447. El proyecto contempla la captación de agua mediante galerías filtrantes, la instalación de más de 22 kilómetros de línea de conducción, la construcción de estructuras hidráulicas y el mejoramiento de un reservorio, con un plazo de 180 días calendario.
Según el Informe de Control Concurrente N° 011-2026-OCI/0462-SCC, correspondiente al periodo del 23 al 27 de febrero de 2026, la obra presenta retrasos en partidas de la ruta crítica a enero de este año, como la excavación de zanjas, nivelación del terreno, instalación de tuberías y construcción de estructuras, con una valorización acumulada menor al 80% de lo programado, lo que compromete el cumplimiento del plazo contractual.
Asimismo, se detectó incumplimiento en el pago oportuno de valorizaciones. La valorización N° 01 (diciembre de 2025) fue cancelada recién el 23 de febrero de 2026, fuera del plazo legal, mientras que la valorización N° 02 permanecía en trámite al 24 de febrero de 2026, situación que contraviene la normativa y podría generar intereses legales.

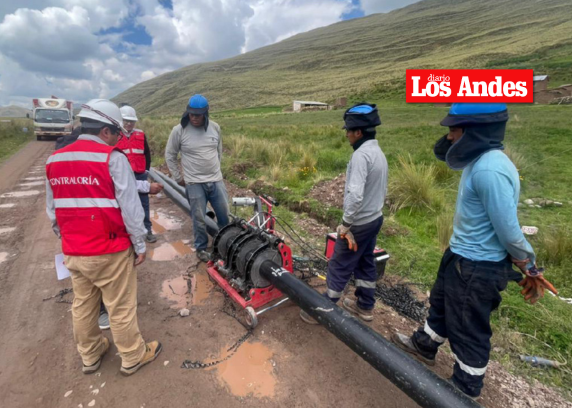

El informe también advierte la ausencia de personal clave del contratista (gerente de obra y especialista en Seguridad y Salud Ocupacional) y de la supervisión (especialista en seguridad), incumpliendo condiciones contractuales. Además, se evidenció que las excavaciones se realizan sin señalización ni medidas de seguridad, exponiendo a trabajadores y pobladores a riesgos de accidentes por zanjas abiertas.
Por: Patricia Cari
