Detectan sobrecostos en obra de Colegio en Arequipa

Fecha:

Escribe: Jean Carlo Firsancho

La Contraloría detectó un incremento económico no justificado en el presupuesto del proyecto del Colegio Arequipa, cuya ejecución está a cargo del Consorcio Revolución y es financiado  mediante el mecanismo de obras por impuestos por el Gobierno Regional de Arequipa.

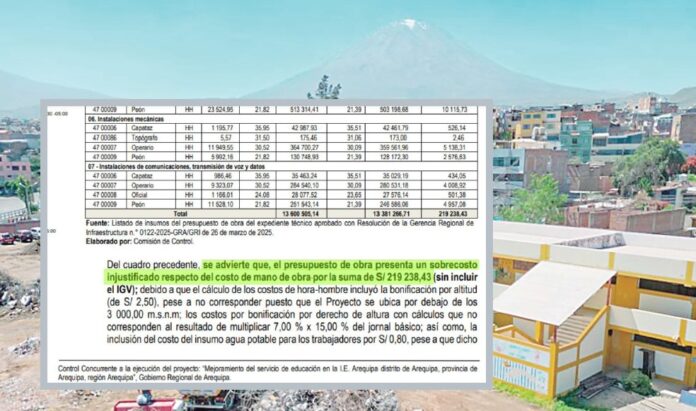

Según el Informe Nº 3962-2025-CG/GRAR-SCC, emitido el 16 de abril, la revisión del expediente técnico reveló una diferencia de S/ 219,238 sin sustento técnico en los costos  proyectados de mano de obra. El expediente fue elaborado por el Consorcio Revolución, integrado por Livissi Construcciones EIRL, Cosmos Constructores

y Servicios SRL, y Oscar Manuel de la Vega SRL, encargados de ejecutar el proyecto. La Contraloría señaló que la Supervisora, Consorcio Arequipa 2023, no detectó las irregularidades, lo que podría hacer que el presupuesto de S/ 91,409,491 no refleje el valor real de la obra, afectando la transparencia y eficiencia en el uso de recursos públicos.

El sobrecosto se debe a errores en el cálculo del costo hora-hombre de los trabajadores de construcción civil. El informe señala que se incluyeron bonificaciones no aplicables, como la bonificación por altitud (S/ 2.50 diarios), que corresponde a obras a más de 3,000 m.s.n.m.

Además, se calculó incorrectamente la bonificación por derecho de altura (7 % del jornal básico), aplicándola a un 15 % de los trabajadores, lo que elevó los costos.

Otro factor fue la duplicación del insumo de agua potable. Se incluyó este recurso tanto en el costo hora-hombre, como en una partida de S/ 77,102 para el mismo fin.

DEJA UNA RESPUESTA

Por favor ingrese su comentario!
Por favor ingrese su nombre aquí

Compartir post:

Suscríbete

Populares

Más vistos
Más vistos

Puno: sujeto es acusado de violar a menor

Un sujeto identificado como Néstor Quispe (21), fue detenido...

JNE salva de vacancia a alcalde de Vilquechico

A través de la resolución N° 0149- 2025 el...
