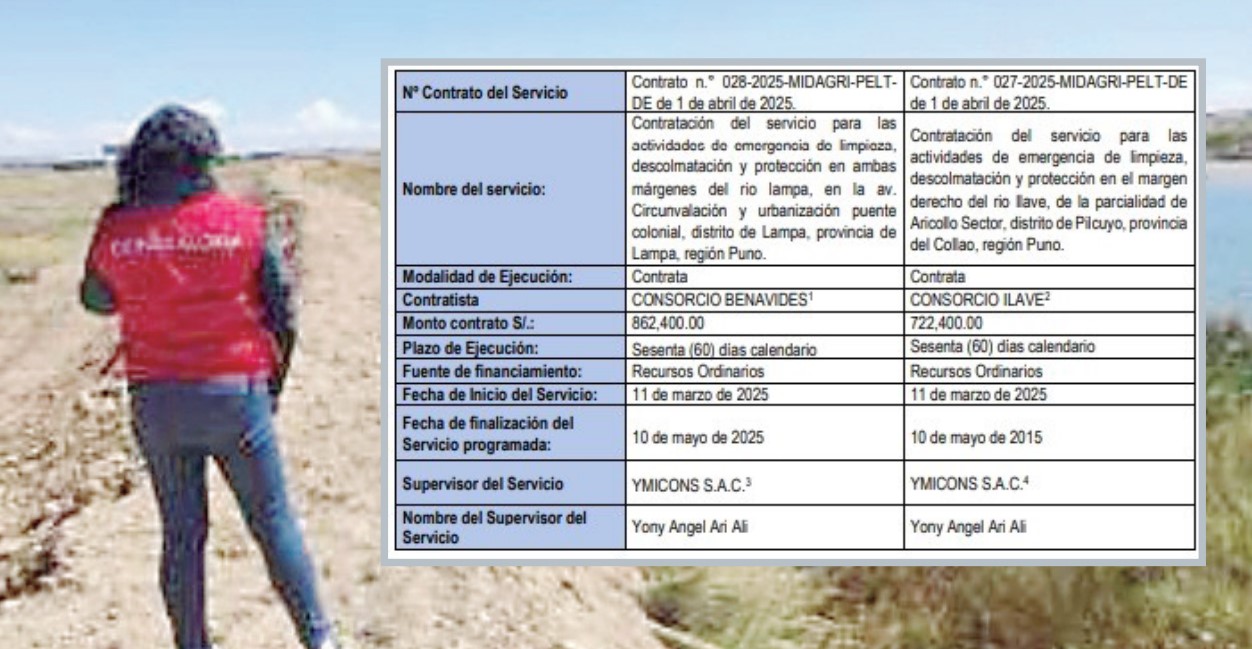

La Contraloría General de la República ha encontrado pruebas de que el Proyecto Especial Binacional Lago Titicaca(Peblt) paga miles de soles por servicios que no se cumplen.
ILAVE En el caso del río Ilave, la partida 03.01.01 (“Limpieza y descolmatación de cauce”) fue valorizada en S/ 131,364.09 en la Valorización N° 02, presentada mediante la Carta N° 016-2025-YMICONS SAC. Sin embargo, el Cuaderno de Ocurrencias del 1 de abril, firmado por el residente Ing. Jafed Capcha y el supervisor Yony Ari, no detalla los metrados ejecutados ni la ubicación exacta de los trabajos.
Asimismo, las imágenes N° 55, 56 y 57 del informe mensual no evidencian la extracción de material acumulado en el lecho del río, incumpliendo las bases del contrato N° 002-2025-MIDAGRI-PEBLT/OEC-1.
LAMPA
Por otro lado, en el río Lampa, la misma partida fue valorizada en S/ 203,983.65 (Valorización N° 02), pero una inspección física del 8 de mayo detectó que faltaba ejecutar 20 metros lineales de limpieza en la progresiva 2+850.
Además, en la progresiva 1+700 se observó un dique no proyectado, justificado por el supervisor Yony Ari como un “pedido de la población”. El residente Ing. Luther Cano tampoco registró los metrados ejecutados en abril, según el asiento N° 55. Estas omisiones incumplen las bases de los contratos
