Evidencian retraso por más de 6 millones de soles en obra del Gobierno Regional Puno

La Contraloría General evidenció un retraso en la ejecución de la obra denominada “Mejoramiento del servicio de educación secundaria en la Institución Educativa, Julio Gabancho Enríquez, de la ciudad de Macusani, provincia de Carabaya, región Puno”, cuya ejecución está a cargo del Gobierno Regional de Puno.

La obra empezó a ejecutarse el 1 de octubre de 2013 y debió culminarse el 30 de setiembre de 2014, sin embargo estuvo paralizada por falta de presupuesto.

Los trabajos se reiniciaron el 1 de marzo del 2018 con un presupuesto, según expediente técnico reformulado, de 6 millones 641 mil soles y un plazo de 120 días calendarios.

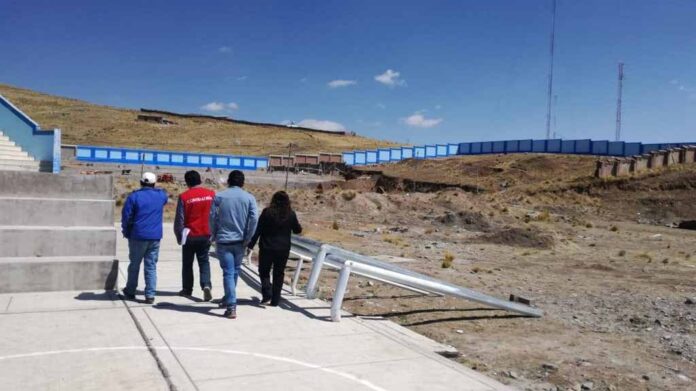

No obstante, tras una visita de inspección por parte de los auditores de la Gerencia Regional de Control se detectó que la obra aún no había sido concluida, teniendo el plazo vencido a la fecha.

RIESGOS IDENTIFICADOS

El informe emitido por la Contraloría advierte que el retraso en la ejecución de la obra, generaría que el Gobierno Regional de Puno asuma mayores gastos de los establecidos en el expediente técnico modificado, toda vez que al tener el plazo vencido sin una programación acelerada de trabajos, la obra no podrá ser culminada en el plazo reprogramado.

El segundo riesgo identificado es el inadecuado control del almacenamiento de materiales e insumos en la obra, lo genera incertidumbre respecto a su uso, pérdida por deterioro y atenta contra la seguridad del personal que labora en la obra.

En tercer lugar están las deficiencias en el orden y limpieza de la obra, lo que genera el riesgo de inseguridad durante su ejecución, incumpliendo lo establecido en la normativa vigente. Un cuarto riesgo es que los informes mensuales de la obra no cuentan con los certificados de calidad de resistencia a la compresión del concreto de los elementos estructurales, lo que genera la incertidumbre sobre la calidad del proyecto y sus especificaciones técnicas.

Dichos informes también se presentaron de forma extemporánea, por lo que se desconoce del real estado físico y financiero de la obra, lo que impide que se registre información actualizada en el portal Infobras.

La obra consiste en la construcción de ambientes pedagógicos, complementarios y administrativos, que incluye mobiliarios aulas y ambientes complementarios y beneficiaría a 11,256 personas.

Artículo anterior
Artículo siguiente

Compartir post:

Suscríbete

Populares

Más vistos
Más vistos

Estudiante de 14 años crea sistema que produce agua del aire en el desierto

El invento, diseñado para regar árboles en regiones...

España repatria a 37.500 migrantes tras ingreso masivo a Ceuta

España ha retornado a más de 37.500 migrantes a...

Agente PNP es condenado a seis años por pedir coima de S/100

Un agente de la Policía Nacional del Perú que...

Celulares de alta gama valorizados en más de US$100 mil fueron incautados en Tacna

La Aduana, en coordinación con la Policía Nacional y...
